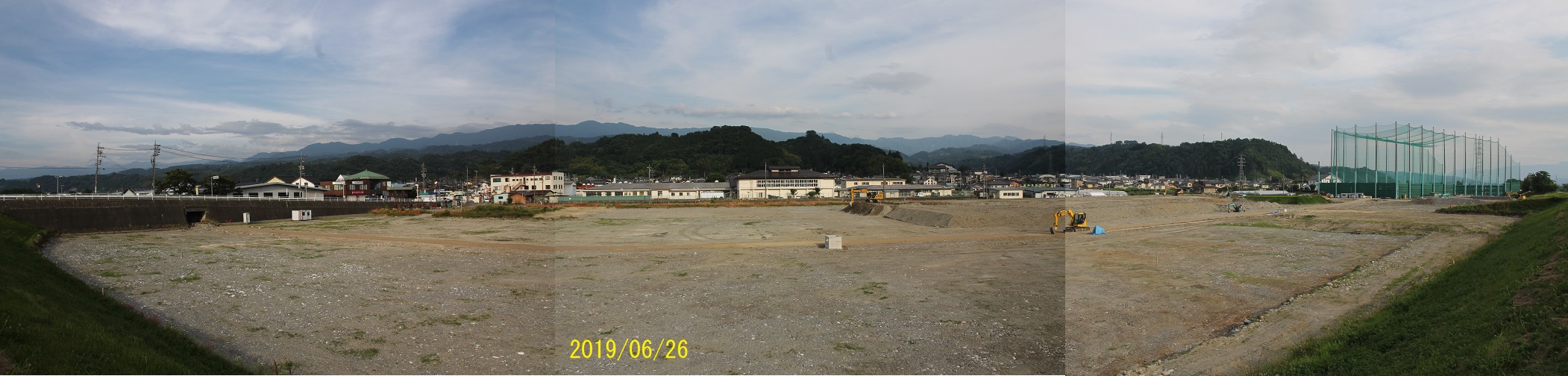

喬木村堰下、ガイドウェイ組立ヤード、7月30日
喬木村堰下、ガイドウェイ組立ヤードの造成工事の様子です。村が発注した水路の整備とか耕土のはぎ取りなどの附帯工事中です。

水路とマンホール

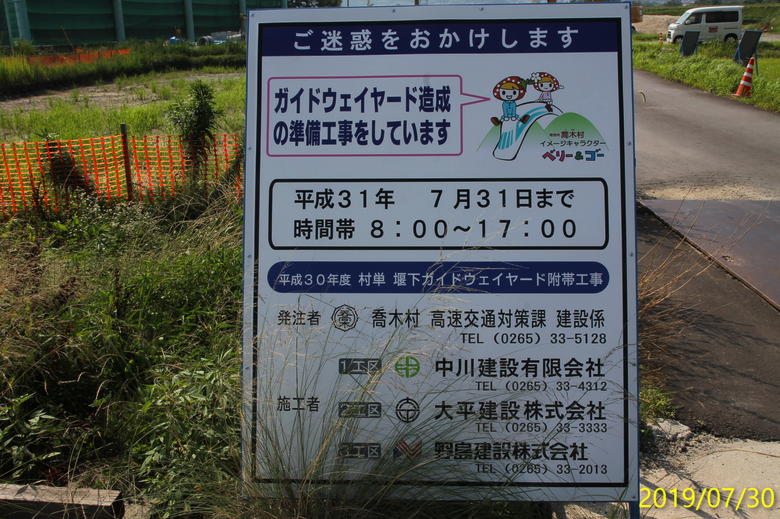

平成31年7月31日までと看板に書いてありますが…。2018年6月29日の説明会資料によると、附帯設備工事(水路・調整池等)は2019年の3月末までに終了することになっているので、最低でも3か月以上遅れています。

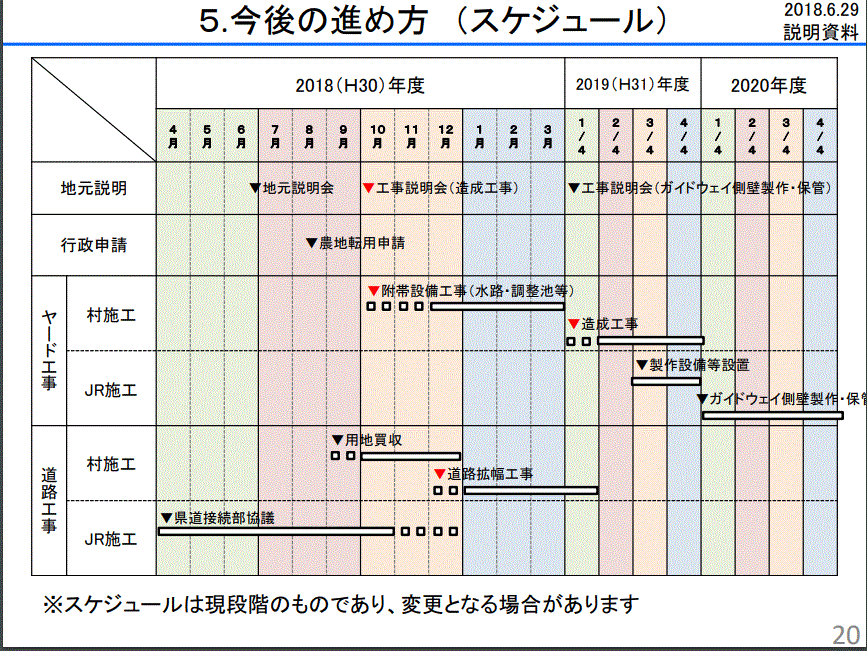

2018年6月29日の説明会資料

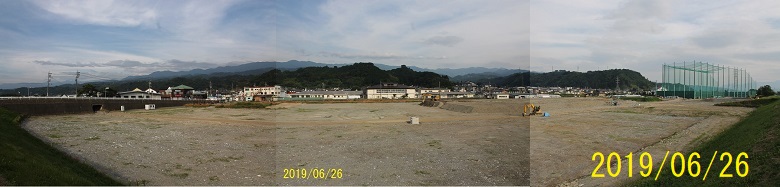

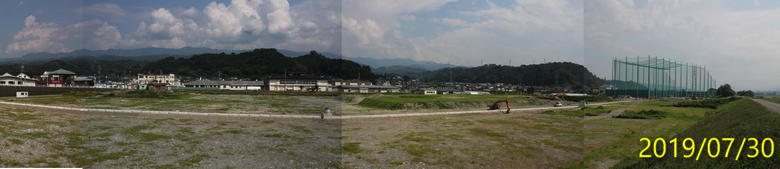

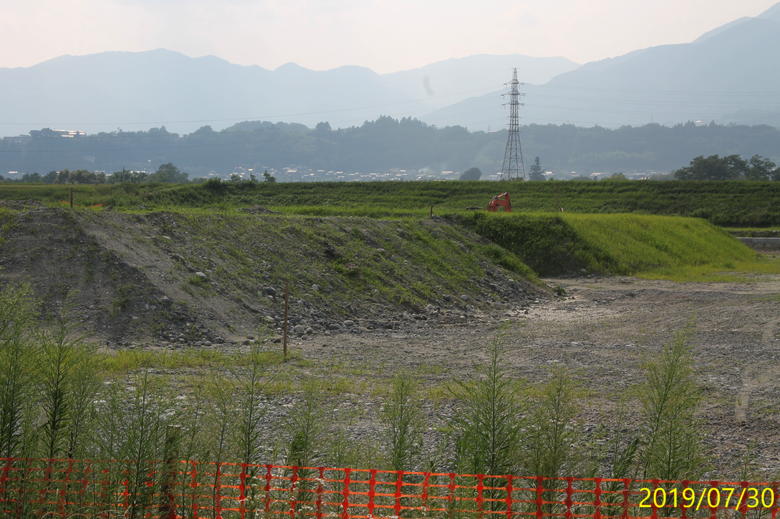

積まれているのは、はぎ取った耕土です。まだ搬出は始まっていないようでした。

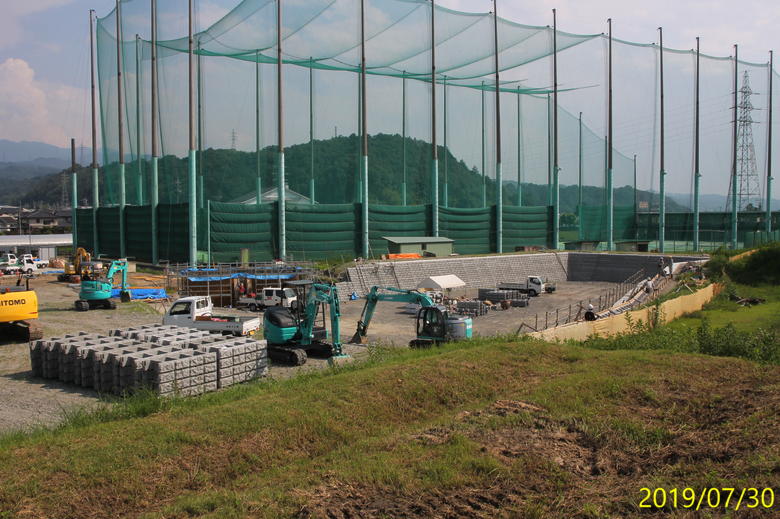

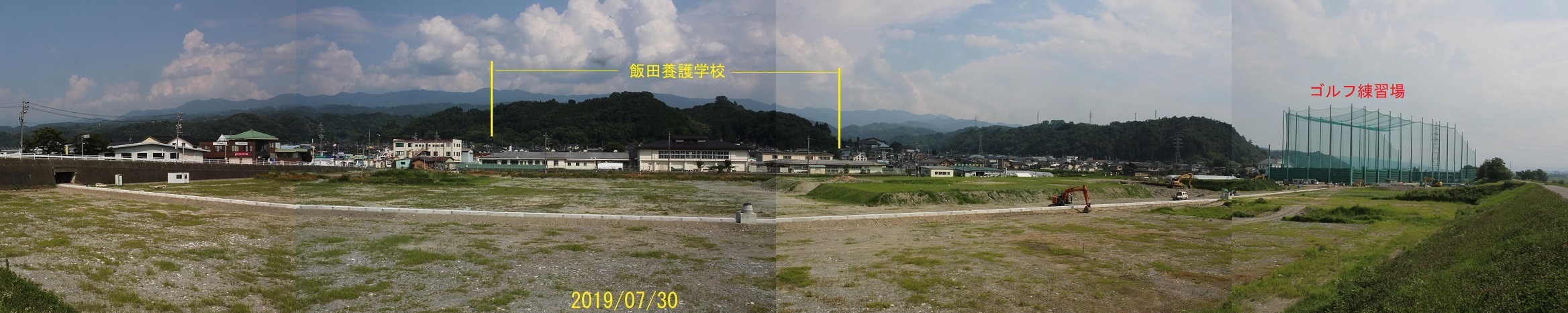

南端(下流側)、ゴルフ練習場のそばで調整池を造っていました。

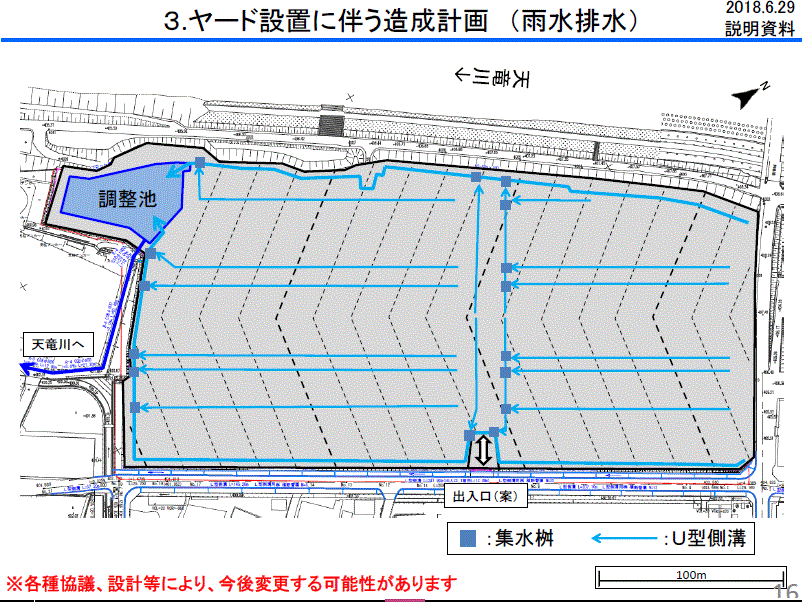

2018年6月29日の説明会資料
2018年6月29日の説明会資料 = 喬木村≫【リニア中央新幹線】堰下ガイドウェイ製作等に係る地元説明会を開催しました 2018年7月5日 の 180629GWヤード説明会資料.pdf(2MB)
